20260717 Afbeelding artikel bouwmelding

Bouwmelding Wkb uitgelegd: van vergunningcheck tot ingebruikname

Justin van de Grootevheen | 17 juli 2026 | Leestijd: ca. 11 minuten

U wilt bouwen. Dan wilt u vooral vooruit. Toch ontstaat de meeste vertraging voordat de eerste paal de grond in gaat.

In mijn adviespraktijk zie ik regelmatig dat een bouwmelding wel is ingediend, maar dat andere belangrijke stappen ontbreken of andersom. Denk aan een omgevingsvergunning voor een omgevingsplanactiviteit, een technische omgevingsvergunning, informatie over bouwveiligheid of de melding van de bouwstart.

Het gevolg? De planning loopt uit, de aannemer moet wachten of de gemeente grijpt handhavend in.

In dit artikel leest u stap voor stap wat u moet regelen vóór de bouw start én vóór u uw woning of bedrijfspand in gebruik neemt.

De kern in één minuut

•    Controleer eerst twee dingen: mag het bouwwerk op deze plek staan (omgevingsplan), en welke technische procedure geldt (vergunning, melding of vrij)?

•    Een bouwmelding geldt alleen voor nieuwbouw in gevolgklasse 1, zoals een eengezinswoning of een klein bedrijfspand.

•    De bouwmelding, de informatie over veiligheid en stikstof, en de mededeling start bouw zijn vier aparte indieningen (formulieren).

•    Is uw bouwmelding onvolledig? Dan telt die juridisch als niet ingediend. U moet dan opnieuw melden.

•    Na de bouw volgen weer twee aparte meldingen: de gereedmelding en de mededeling dat het werk klaar is.

Stap 1: mag u hier bouwen? Het omgevingsplan

Het omgevingsplan van de gemeente bepaalt of uw bouwwerk op deze plek mag staan. Denk aan regels over de hoogte, de oppervlakte, de afstand tot de erfgrens en het uiterlijk van het bouwwerk. Is het bouwwerk niet vergunningvrij op basis van het Besluit bouwwerken leefomgeving of het omgevingsplan? Dan heeft u een omgevingsvergunning nodig voor een omgevingsplanactiviteit.

Doe eerst de Vergunningcheck in het Omgevingsloket en bekijk daarna de geldende regels via Regels op de kaart. De Vergunningcheck geeft een eerste richting. Hij vervangt geen juridische beoordeling van uw plan.

Meer uitleg over het lezen van lokale regels: Regels op de kaart: zo vindt u de regels zonder te verdwalen.

Stap 2: heeft u een vergunning of een melding nodig voor het bouwen zelf?

Naast het omgevingsplan gelden losse technische regels voor het bouwen zelf. Deze regels staan in het Besluit bouwwerken leefomgeving (Bbl). Er zijn drie mogelijkheden:

  • Vergunningplichtig: u vraagt een omgevingsvergunning aan voor de technische bouwactiviteit (art. 2.25 en 2.26 Bbl).
  • Meldingsplichtig: u doet een bouwmelding. Dit is de Wkb-route, hieronder uitgelegd.
  • Vergunningvrij: voor het technische deel heeft u geen vergunning of melding nodig (art. 2.25-2.27 Bbl). Let op: het bouwwerk moet nog steeds voldoen aan de bouwregels uit het Bbl.

Dit onderscheid gaat vaak mis. Lees ook: Vergunningvrij bouwen: 5 fouten die ik elke week zie.

Belangrijk: een technisch vergunningvrij bouwwerk kan dus toch een omgevingsvergunning nodig hebben vanwege het omgevingsplan. En andersom.

Meer dan alleen een woning of bedrijfspand bouwen? Denk aan het slopen van een bestaand gebouw, een nieuwe uitweg, het kappen van bomen of werkzaamheden bij water. Deze activiteiten vallen niet onder de bouwmelding. Check ze apart.

Wanneer valt uw bouwproject onder de Wkb?

De Wet kwaliteitsborging voor het bouwen (Wkb) ofwel het stelsel van kwaliteitsborging, geldt op dit moment alleen voor nieuwbouw in gevolgklasse 1 (art. 2.17 Bbl). Dat zijn relatief eenvoudige bouwwerken, zoals een eengezinswoning of een klein bedrijfspand. Verbouw valt er nog niet onder.

Gevolgklasse 1 geldt niet voor:

  • monumenten
  • bouwwerken waarvoor u ook een gebruiksmelding voor brandveiligheid nodig heeft
  • bouwwerken met bepaalde technische uitzonderingen voor constructie of brandveiligheid
  • bouwwerken bij bepaalde vergunningplichtige milieuactiviteiten

De wet legt de verantwoordelijkheid bij degene die bouwt (art. 2.16 Bbl). Bouwt u via een aannemer? Dan blijft u als opdrachtgever verantwoordelijk voor een juiste procedure, ook als de aannemer de formulieren indient.

Bouwt u meerdere gebouwen? Check elk gebouw apart

Bouwt u bijvoorbeeld een rij woningen? Dan bepaalt u de gevolgklasse per gebouw. Losstaande woningen zijn elk een apart bouwwerk. Een appartementencomplex is dat niet: het hele gebouw telt als één bouwwerk en valt daardoor niet onder gevolgklasse 1.

Voorbeeld: bouwt u zes rijwoningen én een appartementengebouw op hetzelfde terrein? Dan geldt voor de rijwoningen een bouwmelding met kwaliteitsborger. Voor het appartementengebouw heeft u een omgevingsvergunning nodig voor de technische bouwactiviteit. De omgevingsvergunning voor het omgevingsplan kan het hele project dekken, maar de technische route verschilt per gebouw.

U mag één bouwmelding doen voor meerdere gebouwen op hetzelfde terrein, of op terreinen die bij elkaar horen (art. 2.18, derde lid, Bbl). Doe dit alleen als de planning, de kwaliteitsborging en de afbakening van het project helder zijn. Levert u het project gefaseerd op? Dan vraagt één brede melding vaak juist om extra afstemming met uw kwaliteitsborger.

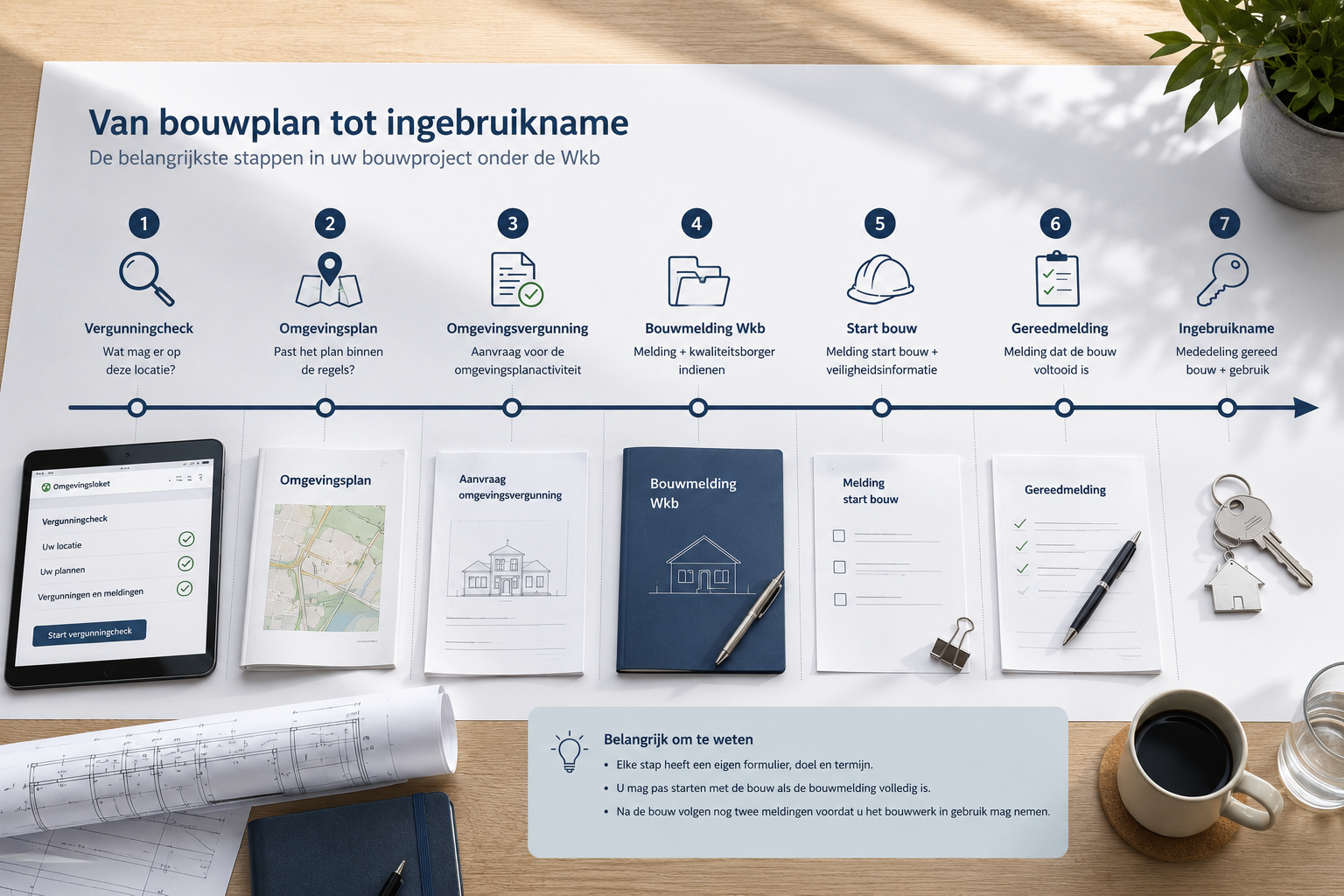

Uw project in 10 stappen

  1. Begin met het in kaart brengen van uw volledige bouwproject. Beschrijf alle bouwwerken en splits het project op in afzonderlijke onderdelen of gebouwen.
  2. Controleer vervolgens via Regels op de kaart welke regels uit het omgevingsplan voor uw locatie gelden.
  3. Bepaal daarna aan de hand van de artikelen 2.25 tot en met 2.27 van het Besluit bouwwerken leefomgeving (Bbl) of sprake is van een vergunningplicht, een bouwmelding of een vergunningvrij bouwwerk.
  4. Controleer vervolgens per gebouw of het onder gevolgklasse 1 valt, zoals bedoeld in artikel 2.17 Bbl. Daarvan hangt af of de Wkb van toepassing is.
  5. Kies daarna een kwaliteitsborger. Controleer bovendien in het register van de TloKB of deze bevoegd is om het gekozen instrument voor kwaliteitsborging toe te passen.
  6. Vraag vervolgens alle benodigde omgevingsvergunningen aan. Wacht daarbij niet totdat de bouwmelding gereed is, omdat beide procedures vaak gelijktijdig kunnen lopen.
  7. Dien daarna de bouwmelding in, inclusief de risicobeoordeling en het borgingsplan. Vergeet daarbij niet de bijzondere lokale omstandigheden van de gemeente mee te nemen.
  8. Lever tegelijkertijd alle overige verplichte gegevens aan, zoals informatie over bouw- en sloopveiligheid, de gevolgen voor de omgeving en – indien van toepassing – de stikstofgegevens.
  9. Meld vervolgens uiterlijk twee werkdagen vóór de feitelijke start van de bouwwerkzaamheden dat de bouw begint.
  10. Rond tot slot het project af met een gereedmelding. Meld daarnaast afzonderlijk dat de bouwwerkzaamheden zijn beëindigd, zodat u het gebouw rechtmatig in gebruik kunt nemen.

Leg per stap vast: wie is verantwoordelijk, welke bijlagen zijn nodig en welke datum geldt. Een bouwplanning zonder deze juridische planning is niet compleet.

Welk formulier gebruikt u wanneer?

Het Omgevingsloket gebruikt vergelijkbare namen voor verschillende verplichtingen. Vooral de bouwmelding en de melding van de feitelijke bouwstart worden daardoor door elkaar gehaald. Dit overzicht voorkomt dat.

Moment Formulier in het Omgevingsloket Wettelijke basis Termijn
Technische vergunning nodig Bouwactiviteit (technisch) – Aanvraag vergunning (Rijk) Art. 2.25 en 2.26 Bbl; uitzonderingen art. 2.27 Bbl Vóór de start; houd rekening met de beslistermijn
Bouwmelding Wkb Bouwactiviteit (technisch) – Melding (Rijk): bouwmelding Art. 2.18 en 2.19 Bbl Minimaal 4 weken vóór de start
Bouwveiligheid Veiligheid bij het uitvoeren van bouwwerkzaamheden – Informatie (Rijk) Art. 7.5c Bbl Tegelijk met vergunningaanvraag of bouwmelding
Stikstofmaatregelen Stikstofemissie bij het uitvoeren van bouwwerkzaamheden – Informatie (Rijk) Art. 7.5c en 7.19a Bbl Tegelijk met vergunningaanvraag of bouwmelding
Feitelijke bouwstart Bouwactiviteit (technisch) – Informatie (Rijk): begin bouwwerkzaamheden Art. 7.7, eerste lid, Bbl Minimaal 2 werkdagen vóór de start
Ingebruikname Bouwactiviteit (technisch) – Melding (Rijk): gereedmelding Art. 2.21 Bbl Minimaal 2 weken vóór ingebruikname
Einde werkzaamheden Bouwactiviteit (technisch) – Informatie (Rijk): beëindiging bouwwerkzaamheden Art. 7.7, tweede lid, Bbl Uiterlijk eerste werkdag na afronding



Open de formulieren via Aanvraag, melding of informatie indienen. Het Helpcentrum heeft ook een overzicht voor de bouwmelding en een uitleg over het doorgeven van start en einde.

Wat moet in een volledige bouwmelding staan?

Dien de bouwmelding uiterlijk vier weken vóór de bouwstart in. Begint u niet binnen een jaar na de melding? Dan moet u opnieuw melden (art. 2.18 Bbl).

Uw melding bevat (art. 2.19 Bbl):

  • uw gegevens en, als u een gemachtigde gebruikt, diens gegevens
  • de locatie en een beschrijving van het bouwwerk
  • de kwaliteitsborger en het gekozen instrument
  • de risicobeoordeling
  • het borgingsplan

Check de kwaliteitsborger vooraf in het openbare register van de Toelatingsorganisatie Kwaliteitsborging Bouw (TloKB). Een naam op een offerte is niet genoeg: de kwaliteitsborger moet dat type bouwwerk mogen beoordelen.

Check dit in het TloKB-register voor kwaliteitsborgers.

Onvolledig gemeld? Dan telt de melding niet

Bij een bouwmelding werkt dit anders dan bij een vergunningaanvraag. Een onvolledige aanvraag mag de gemeente u vaak nog laten aanvullen. Bij een bouwmelding kan dat niet. Ontbreekt verplichte informatie, of voldoet uw borgingsplan niet aan de minimale eisen? Dan geldt de melding als niet gedaan.

U moet dan een nieuwe, volledige bouwmelding indienen. De termijn van vier weken begint opnieuw. Heeft uw aannemer de bouw al ingepland? Dan loopt u vertraging en extra kosten op.

De gemeente checkt alleen of uw melding volledig is. Zij geeft geen inhoudelijk oordeel over uw bouwplan.

Risicobeoordeling en borgingsplan: maak ze specifiek voor uw bouw

De risicobeoordeling laat zien waar uw project het risico loopt om niet aan de bouwregels te voldoen. Het borgingsplan vertaalt die risico’s naar concrete controles, maatregelen en bewijs. Uw kwaliteitsborger stelt het borgingsplan vast vóór de bouw start (art. 3.80 Bkl). Het plan beschrijft onder meer: de aard en omvang van de kwaliteitsborging, hoe de bouwonderdelen samenhangen, de controlemomenten, en hoe bijzondere lokale omstandigheden worden meegenomen.

Krijgt u een standaarddocument met alleen een verwijzing naar het instrument? Dat is te mager. U moet kunnen zien wat er bij uw bouwwerk wordt gecontroleerd, wanneer dat gebeurt, en welk bewijs nodig is voordat een onderdeel wordt afgedekt.

Check bijzondere lokale omstandigheden

De risicobeoordeling moet rekening houden met bijzondere lokale omstandigheden (art. 2.19, tweede lid, Bbl). Denk aan sterk wisselende draagkracht van de bodem, funderingsproblemen, hoge grondwaterstanden of een bekende kans op explosieven uit de oorlog. Dit telt mee als het de realisatie van het bouwwerk beïnvloedt.

Niet elk lokaal onderwerp valt hieronder. Archeologie, bodemvervuiling, natuur en bouwplaatsveiligheid hebben eigen regels. Ze blijven belangrijk voor uw project, maar de kwaliteitsborger beoordeelt ze niet automatisch mee.

Gemeenten publiceren deze informatie niet op één vaste plek. Vraag uw kwaliteitsborger daarom vóór de bouwmelding schriftelijk:

  • welke bijzondere lokale omstandigheden zijn onderzocht
  • welke gemeentelijke bronnen zijn geraadpleegd
  • welke maatregelen en controles in het borgingsplan staan

Vergeet bouwveiligheid en stikstof niet

Tegelijk met uw vergunningaanvraag of bouwmelding levert u informatie aan over veiligheid en gezondheid in de omgeving (art. 7.5c Bbl). Denk aan een risicomatrix en, als dat nodig is, een bouwveiligheidsplan en de gegevens van de veiligheidscoördinator.

Uw kwaliteitsborger is hier niet automatisch verantwoordelijk voor. De kwaliteitsborger beoordeelt het bouwwerk zelf. Bouwplaatsveiligheid gaat over de uitvoering en de bescherming van omwonenden en de omgeving.

Ook levert u maatregelen aan om stikstofuitstoot tijdens de bouw te beperken (art. 7.19a Bbl). Dit is iets anders dan een ecologische beoordeling of een AERIUS-berekening voor een Natura 2000-gebied. Mogelijk heeft u daarnaast een natuurtoets nodig.

Verandert uw uitvoeringsmethode of planning, en verandert daardoor de veiligheids- of stikstofinformatie? Geef dit direct door (art. 7.5c Bbl).

Tijdens de bouw: houd planning en dossier op orde

Op de bouwplaats moet u onder meer de vergunning of bouwmelding, een actuele planning, de risicomatrix en de gegevens van de veiligheidscoördinator beschikbaar hebben (art. 7.8 Bbl), voor zover die stukken bestaan.

De gemeente mag informatie opvragen over specifieke werkzaamheden (art. 2.20 Bbl). Uw kwaliteitsborger heeft de planning nodig om onderdelen te controleren voordat ze aan het zicht worden onttrokken, bijvoorbeeld vóór het dichtzetten van een wand.

Wijzigt uw bouwplan tijdens de bouw? Check dan opnieuw:

  • valt het bouwwerk nog binnen gevolgklasse 1?
  • moet de vergunning worden aangepast?
  • moeten risicobeoordeling en borgingsplan worden bijgewerkt?
  • klopt de informatie over veiligheid en stikstof nog?

Komt uw bouwwerk door een wijziging in een hogere gevolgklasse terecht? Dan moet de bouw stoppen. U heeft dan alsnog een omgevingsvergunning nodig. Uw bouwmelding vervangt die vergunning niet.

Na de bouw: twee aparte meldingen

Is de bouw klaar, en heeft uw kwaliteitsborger er vertrouwen in dat het bouwwerk aan de regels voldoet? Dan geeft de borger een verklaring af (art. 3.86 Bkl). Met die verklaring en uw dossier doet u de gereedmelding, minimaal twee weken vóór ingebruikname (art. 2.21 Bbl).

Uw bouwwerk hoeft bij de gereedmelding nog niet helemaal afgewerkt te zijn. Het moet wel voldoen aan de verplichte eisen voor veiligheid, gezondheid, bruikbaarheid en duurzaamheid.

Daarnaast meldt u apart, uiterlijk de eerste werkdag na afloop, dat de bouwwerkzaamheden klaar zijn (art. 7.7, tweede lid, Bbl). Dit is een andere melding, met een ander doel en een andere termijn dan de gereedmelding.

Is uw gereedmelding onvolledig, of ontbreekt de eindmelding? Dan mag u het bouwwerk niet in gebruik nemen.

Geen verklaring van de kwaliteitsborger?

Ziet uw kwaliteitsborger een probleem dat de verklaring in de weg staat? Dan moet die dit direct melden aan u, de andere bouwpartijen en de gemeente (art. 3.86, eerste lid, Bkl).

Zonder verklaring kunt u in beginsel geen volledige gereedmelding doen. Ingebruikname blijft dan verboden. Herstel het gebrek, of lever alsnog voldoende bewijs aan uw kwaliteitsborger. Wacht niet tot de opleverdatum: bespreek problemen al tijdens de bouw.

Stand juli 2026: er lag een ontwerpbesluit dat gemeenten in uitzonderlijke gevallen ingebruikname zonder verklaring mag toestaan (een maatwerkvoorschrift). De Raad van State adviseerde hierover op 19 maart 2026 negatief. Hoe het ministerie hiermee verdergaat, is nog niet duidelijk. Plan uw project dus niet op deze onzekere route.

Vijf fouten die vertraging kosten

  • Alleen de bouwmelding regelen. De omgevingsplanactiviteit en andere vergunningen blijven buiten beeld.
  • De gevolgklasse voor het hele project bepalen. Dit moet per gebouw.
  • Een onvolledige melding zien als een aanvraag die u later mag aanvullen. Dat kan niet: u moet opnieuw melden en vier weken wachten.
  • De aparte meldingen vergeten. Bouwveiligheid, stikstof, bouwstart en einde werkzaamheden hebben eigen formulieren.
  • Bijzondere lokale omstandigheden alleen noemen. Zonder concrete maatregelen in het borgingsplan is dit onvoldoende.

Is de bouw al gestart zonder volledige melding, of kreeg u een brief van de gemeente? Lees dan: Brief van de gemeente over bouwen of gebruik ontvangen? Dit moet u direct doen.

Veelgestelde vragen

Wanneer heb ik een bouwmelding Wkb nodig?

Bij nieuwbouw in gevolgklasse 1 die niet technisch vergunningvrij is (art. 2.17 Bbl). Denk aan een eengezinswoning of een klein bedrijfspand. Verbouw valt hier nog niet onder.

Wat gebeurt er als mijn bouwmelding onvolledig is?

De melding geldt als niet ingediend. U moet een nieuwe, volledige melding indienen. De termijn van vier weken begint dan opnieuw.

Mag ik het bouwwerk in gebruik nemen zonder gereedmelding?

Nee. Zonder gereedmelding, inclusief de verklaring van de kwaliteitsborger, mag u het bouwwerk niet in gebruik nemen.

Geldt het stelsel van kwaliteitsborging ook voor een verbouwing?

Nee, op dit moment geldt dit stelsel alleen voor nieuwbouw in gevolgklasse 1.

Wat als mijn kwaliteitsborger geen verklaring afgeeft?

Dan blijft ingebruikname verboden. Herstel het gebrek of lever alsnog bewijs aan. Een uitzondering via een maatwerkvoorschrift kreeg in maart 2026 een negatief advies van de Raad van State. Hoe de wetgever hiermee verdergaat, is nog onduidelijk. Reken dus niet op deze route.

Conclusie: werk met één planning

Behandel uw bouwproject niet als één aanvraag. Maak vóór de bouw één overzicht met alle activiteiten, vergunningen, meldingen en informatieplichten. Zet per onderdeel neer:

  • de activiteit en de wettelijke basis
  • het juiste formulier in het Omgevingsloket
  • wie verantwoordelijk is
  • welke bijlagen en bewijsstukken nodig zijn
  • de indieningsdatum en de wettelijke termijn
  • de datum waarop u rechtmatig mag starten of het pand in gebruik mag nemen
  • de afhankelijkheid van andere toestemmingen

In mijn adviespraktijk los ik de meeste vertraging op vóór de bouwmelding is ingediend, niet erna. Wacht dus niet tot uw aannemer een startdatum plant. Zet de juridische planning naast de bouwplanning, en laat ze allebei kloppen.

Een goede bouw begint niet bij de eerste paal, maar bij een complete juridische planning

Breng daarom vóór de start van uw project alle vergunningen, meldingen, informatieplichten en verantwoordelijkheden in kaart. Controleer niet alleen of uw bouwplan past binnen het omgevingsplan, maar ook welke technische procedure geldt en welke stukken u op welk moment moet indienen. Deze checklist helpt u met alle stappen in het proces.

Twijfelt u of uw project onder kwaliteitsborging (Wkb) valt, of wilt u voorkomen dat een bouwmelding of vergunning onnodig vertraging oploopt? JVDG juridisch advies helpt particulieren en ondernemers bij het beoordelen van bouwplannen, vergunningen en de volledige juridische route van initiatief tot ingebruikname.

Neem contact op via jvdgjuridischadvies.nl/contact.
